【公司信息】:
盛世科技有限公司创立于1995年,是从事汽车配用品,个人和家用防盗系列,无线遥控电子产品,电源充电器产品等消费性电子产品集研发至生产全过程的机构,主要客户来自于OEMs和世界级经销商。
公司以雄厚的技术实力、一流的设备、稳定的产品质量、全方位的经营服务、良好的市场信誉,成功地将大量质优价廉的产品销往世界各地。公司信念是追求卓越,持续改善,并成为一流的制造企业。
目前已成功将安全防盗产品应用于家庭及工业领域;无线遥控技术具有可靠性及高性能,电源充电器及系列充电器产品也已成功销往世界各地。
公司拥有1000余优秀员工,将不断完善,不断创新,扩大自己的产品领域,做到互惠互利、共同发展。
【行业类型】: 电子行业
【项目背景】:
【解决策略】:
一、邦有道管理顾问对数据进行统计
1、改善前的做法和问题:
(1)每天都在关注工效的数据,可是知道了工效的数据,具体怎么去提升工效,停留在语言上面,不去实施,怕麻烦;
(2)9月份的工效91.80%,相比调研前提升5.8%,大家都觉得很沾沾自喜。
2、改善后的做法和问题:
针对问题 |
变革动作 |
每天都在关注工效的数据,可是知道了工效的数据,具体怎么去提升工效,停留在语言上面,不去实施,怕麻烦 |
1、实施《现场提案改善》; 2、每天会针对生产瓶颈工序或效率提升进行攻关,现场定案。 |

附件:效率提升军令状
二、梳理日计划模式,细化生产任务
1、改善前的做法和问题:
(1)日计划只下发到了各拉线,工序的效率无法测算;
(2)新订单评审只排查产能、未对过往品质异常、效率进行分析排查。
2、改善后的做法和问题:
针对问题 |
变革动作 |
新订单评审只排查产能、未对过往品质异常、效率进行分析排查 |
1、PMC部接到销售订单后,进行订单工序分解,编制月生产计划(滚动70-80天),排查产能负荷; 2、对新订单评审除了排查产能、还增加对过往品质异常、效率等排查。 |
日计划只下发到了各拉线,工序的效率无法测算 |
1、每周三编制下周《周生产计划》,根据周生产计划,PMC部排查当周上线订单物料情况,生产部排查过往效率 ,品管部排查过往品质异常、PE部排查工装夹具/作业指导书等; 2、每周二/周五PMC部与市场部确认未来3周出货计划; 3、每天下午17:30分前发出《三日冷冻滚动 计划》/《清单计划》,任务细化到每天、每 条拉线、每道工序。 |

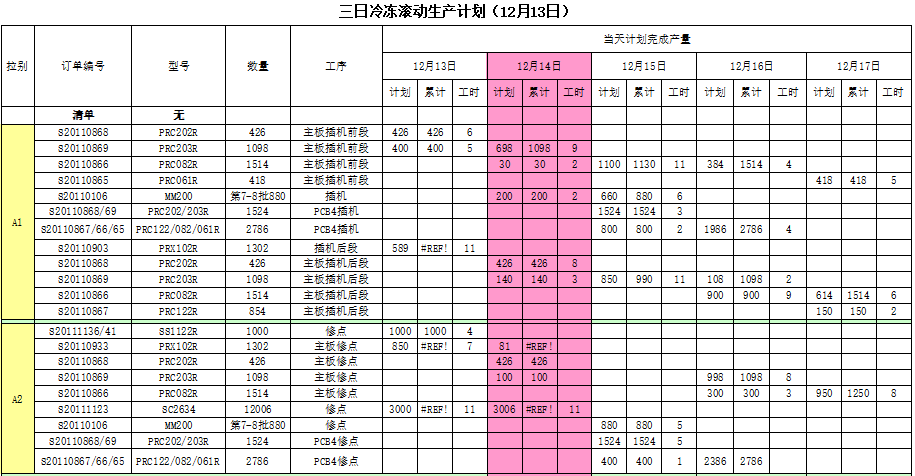

附件:三日冷冻滚动计划
三、保证效率提升,打好提前量,导入日备料
1、改善前的做法和问题:
(1)新订单物料不能满足交期无人问津,只有PMC的干着急;
(2)IC/半导体/变压器等L/T较长物料进度经常影响生产。
2、改善后的做法和问题:
针对问题 |
变革动作 |
新订单物料不能满足交期无人问津,只有PMC的干着急 |
新订单查询评审:利用ERP进行帐面排查,并导出欠料查询L/T及MOQ,针对不能满足出货交期物料召开订单评审会议商讨解决,确定订单出货日期。 |
IC/半导体/变压器等L/T较长物料进度经常影响生产 |
1、根据主计划排查IC/半导体/变压器等L/T较长物料;进度,每周确认进度,并每周二下午3点PMC与采购部开会协调,每天跟进; 2、请购单发出4天后,MC排查采购订购情况是否完成; 3、生产上线前15天,利用EPR系统查询欠料情况,IC/半导体/变压器等L/T较长物料需与采购确认具体交期; 4、生产上线前7天,作ERP系统提料,并形成缺料报告,要求采购/仓库回复交货日期及到料状况,MC每天跟进,每天更新。 |
5、MC根据《周生产计划》周四17:30前完成下周上线订单物料排查,形成欠料表并制定解决方案; 6、仓库根据《周生产计划》进行实物备料; 7、车间安排电子物料提前3天领料,其它物料提前2天领料; 8、MC每天根据《三日冷冻滚动计划》排查第2/3天物料,欠缺物料要求采购员承诺交期并签名确认; 9、生产拉线每天早上8点根据实物报欠。 |
四、频繁的跟进,导入日协调
1、改善前的做法和问题:
(1)工效达成情况无人跟进;
(2)新项目进度影响工效无人跟进;
(3)每天的生产问题只抛问题带抱怨不解决。
2、改善后的做法和问题:
针对问题 |
变革动作 |
每天的生产问题只抛问题带抱怨不解决 |
1、每天早上8点召开部门早会,通报协调解决物料/ 生产问题; 2、每天16点由PMC部经理组织生产/品管/PE/采购/仓 库/PMC部召开生产协调会; 3、每天16点30分-17点,计划员与各车间主任进行工 序对单,制定次日日计划; |
新项目进度影响工效无人跟进 |
每天14:30分PMC/市场/开发/采购针对新产品或包材未确认,新项目召开订单协调会,重点解决新项目进度以满足生产计划 |
工效达成情况无人跟进 |
每天19点由副厂长组织生产/品管/PE/PMC召开生产效率提升协调会,检查当天工效达成情况及制定次日工效目标,并针对过往存在影响效率因素通过会议协调解决。 |

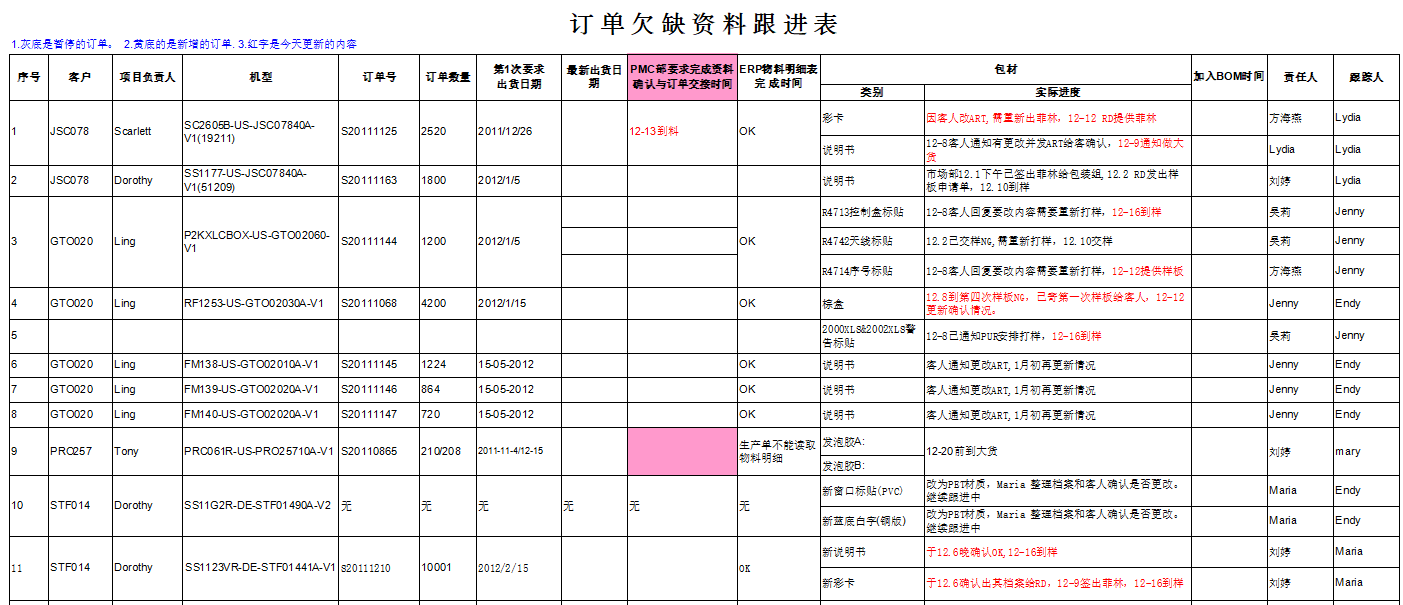

附件:订单欠缺资料跟进表
五、对难点项目专项攻关,导入日攻关
1、改善前的做法和问题:
(1)对影响生产效率的问题经常踢皮球;
(2)IE的人员闹情绪,软对抗想加工资;
(3)物料的成本居高不下。
2、改善后的做法和问题:
针对问题 |
变革动作 |
IE的人员闹情绪,软对抗想加工资 |
1、针对不良品维修不能及时清尾制定《不良品清单 攻关方案》和《修理激励方案》; 2、针对PCBA不良率高制定《波峰焊攻关》和《检板品质内部稽核攻关》; 3、每天会针对生产瓶颈工序或效率提升进行攻关,现场定案。 |
对影响生产效率的问题经常踢 |
1、针对生产效率提升制定《生产日计划工效超标奖励方案》; 2、每周立案4-5项品质问题攻关。 |
物料的成本居高不下 |
1、针对库存呆滞物料积压严重,制定《库存呆滞物料消耗攻关方案》; 2、根据物料损耗超标现场立案《降损耗攻关》。 |
六、频繁的检查,导入日稽核
1、改善前的做法和问题:
(1)PMC是有问题之后才去解决,过程不跟进;
(2)没有人检查执行情况。
2、改善后的做法和问题:
针对问题 |
变革动作 |
PMC是有问题之后才去解决,过程不跟进 |
1、计划员每2小时检查跟进各拉线生产进度情况; 2、PMC经理每天早上10点检查昨日生产计划达成情况及生产效率;
3、跟单员每天检查《清单计划》完成情况; 4、跟单员每天根据出货计划检查各订单完成情况; 5、MC每天需根据订购记录检查《采购管制表》; 6、MC每天检查采购员/仓管员对《缺料报告》的更新 回复; 7、MC每天抽查仓库备料情况。 |
没有人检查执行情况 |
稽核中心全程稽核所推行的动作 |
七、频繁的激励,导入日考核
1、改善前的做法和问题:
做好做不好都一个样,管理人员、员工都没有激情。
2、改善后的做法和问题:
针对问题 |
变革动作 |
做好做不好都一个样,管理人员、员工都没有激情 |
1、针对工效超标生产拉线每天依《生产日计划工效超标奖励方案》奖励补助全线人员工时; 2、针对按时完成不良品维修每天依《修理奖励方案》,奖励补助修理工时; 3、每天根据生产现场攻关方案,达标完成当场奖励; 4、每天下午5点20分颁发生产效率前三名拉线奖励(拉长分别奖励10元、8元、5元)。 |
5、每周进行拉线排名,前三名颁发“第一、二、三名”红旗,最后两名颁发“我要加油“黑旗,并周排名第一名全拉人员奖励5元; 6、每周针对仓库帐物卡抽查准确率进行排名,每周二上午11点颁奖,前三名仓管员分别奖励15元、10元、8元; 7、每周针对采购准交率进行排名,前三名采购员分别奖励50元、30元、20元。 |
【项目成效】:
项目 |
调研前 |
8月份 |
9月份 |
10月份 |
11月份 |
12月前两周 |
提升比率 |
订单准交率 |
46.4% |
72.8% |
97.2% |
96.0% |
100% |
100% |
53.6% |
采购准交率 |
70.0% |
99.1% |
99.5% |
99.5% |
99.9% |
99.9% |
29.9% |
生产 工效 |
86% |
92.6% |
91.8% |
84.8% |
100% |
104% |
17.8% |
订单延期天数 |
13 |
-2 |
-2.4 |
0.4 |
-2.75 |
-2.8 |
缩短 16天 |
